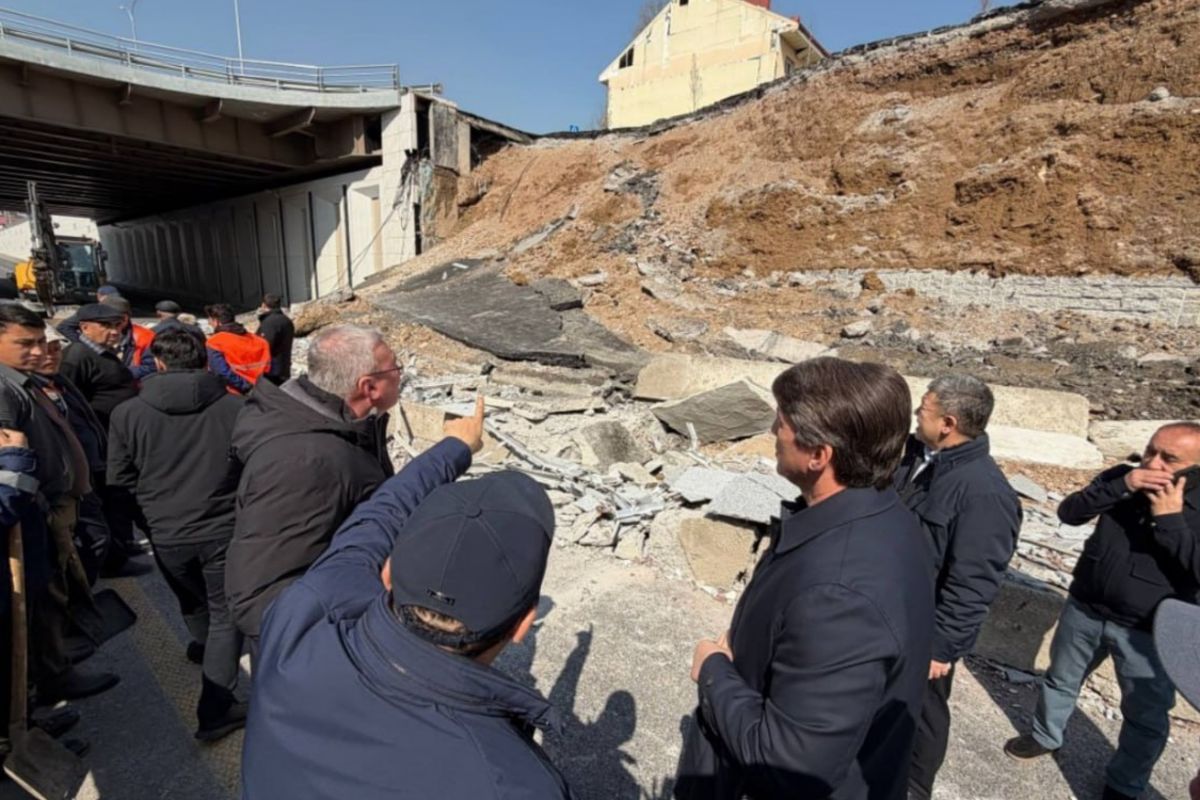

Ранее Repost.uz писал об обрушении части путепровода в Ташкенте. Путепровод был открыт после полной реконструкции с расширением улицы Темура Малика в августе 2024 года. Срок службы рассчитывался на более 100 лет.
Мирзо-Улугбекский районный суд по уголовным делам вынес приговор по соответствующему делу.
Перед судом предстали шесть должностных лиц и представителей подрядных организаций:
- заместитель директора Ташкентского областного филиала ГУ «Узйулкуприк кластер» А. М.;
- заместитель директора и главный инженер Дирекции по строительству и реконструкции автомобильных дорог общего пользования С. М.;
- главный специалист отдела технического надзора этой дирекции З. Ш.;
- начальник производственного отдела филиала «Узйулкуприк кластер» А. И.;
- главный инженер проекта ООО «Йул лойиха бюроси» Н. М.;
- директор ООО Grand Nur Yo‘l Qurilish О. А.
Реконструкция участка Ташкентской кольцевой дороги и строительство нового путепровода проводились в рамках постановления Кабинета министров от 24 марта 2022 года. В 2024 году были заключены подрядные договоры на более чем 213 млрд сумов.
Следствие пришло к выводу, что часть строительных работ была выполнена с серьезными нарушениями. В акты выполненных работ включили укладку базальтовой геосетки стоимостью 433 млн сумов и песчано-гравийной смеси стоимостью 766 млн сумов, хотя фактически эти работы не проводились.
Согласно материалам дела, обвиняемые присвоили 7,377 млрд сумов бюджетных средств. Допущенные нарушения стали причиной обрушения части подпорной стены путепровода.
Пятеро из шести подсудимых вину не признали. А. М. подчеркнул, что обвинение не доказало связь между выявленными нарушениями и обрушением путепровода. Он отметил, что работы нельзя считать непригодными. По его словам, речь идет лишь о недостатках, которые можно было устранить в рамках гарантийных обязательств.
А. М. добавил, что укладка геосетки и песчано-гравийной смеси не была предусмотрена первоначальным проектом. Эти работы появились в дополнительной смете, составленной в июле 2025 года. Подрядчик физически не мог выполнить их раньше.
Аналогичную позицию заняли еще четверо обвиняемых. Лишь А. И. частично признал вину, подтвердив, что часть работ выполнялась до утверждения окончательной проектно-сметной документации.
Объект был обследован специалистами Республиканского центра судебной экспертизы и профильных организаций. В ходе проверок выявили ряд нарушений строительных норм, в том числе недостаточную длину анкеровки арматуры, ошибки при установке арматуры, слишком толстый защитный слой бетона, наличие «холодных швов» и нарушения технологии бетонирования.
Шестерых подсудимых признали виновными по статьям 209 (должностной подлог) и 167 (хищение путем присвоения или растраты) Уголовного кодекса. Каждому из них назначили штраф в размере 116,2 млн сумов (одному — 112,5 млн сумов). Также им запретили в течение одного года занимать руководящие и материально ответственные должности.
Суд постановил перечислить в доход государства 7,377 млрд сумов, которые ранее были внесены на депозитный счет Генпрокуратуры.
